SpaceX 冲刺 10GW : AI 算力战争,正走进马斯克的「舒适区」

来源 中金网 3小时前
摘要: SemiAnalysis报告预计,SpaceX到2027年底AI算力容量有望达近10GW,其价值衡量正从GPU数量转向每MW可售Token与收入。前沿推理每GW年收入可超千亿美元,而传统租赁仅约120亿美元,微软因高价值推理场景的七倍收入密度差,可能成为SpaceX最大承购方,并或获3GW算力。竞争本质已从芯片、电力转向对时间与工程速度的争夺。

  同样 1GW AI 算力,一种商业模式一年只能产生百亿美元级收入,另一种却可能超过 1000 亿美元,会发生什么?

  答案可能是,改变整个 AI 基础设施行业的游戏规则。

  过去两年,市场习惯用 GPU 数量和训练集群规模衡量 AI 军备竞赛,谁手里的 H100、GB200 更多,谁拥有更大的训练集群,谁就被认为拥有更强的 AI 基础设施。

  但 SemiAnalysis 在最新报告中提出了一个更激进的框架,直言未来真正重要的,会从拥有多少 GPU,转向每一 MW 电力最终能够生产多少可以出售的 Token,以及由此创造多少收入。

  按照其 Tokenomics Model 与 Inference Simulator 测算,在特定前沿模型、GB300 集群、真实 Agentic Coding 工作负载及 API 定价假设下,OpenAI、Anthropic 每 1GW 推理算力对应的潜在年收入可以超过 1000 亿美元,相比之下,报告假设租用同等规模 GB300 集群的年度成本约为 120 亿美元。

  这组数字极其激进,也高度依赖模型需求、Token 价格、利用率、延迟要求和软硬件效率,但解释了一个越来越现实的问题,那就是为什么所有巨头都突然开始如此疯狂地争夺电力?

  • 今年 2 月,SpaceX 正式收购 xAI,Grok、Colossus 与 SpaceX 的基础设施能力由此被放进了同一家公司;
  • 半年后,马斯克在 SpaceX 首次财报电话会上语出惊人:2027 年新增建设并交付 6–8GW AI 算力,并称上行空间可能达到 10GW;
  • SemiAnalysis 则预计,到 2027 年底,SpaceX 总算力容量有机会接近 10GW。

  如果这一预测成立,SpaceX 接下来要做的,可能已经不只是造火箭、发卫星和卖 Starlink,它还想成为全球最大的 AI 算力供应商之一。

  这也意味着,伴随着提前数月甚至一年获得算力本身开始产生巨大的经济价值,AI 基础设施的稀缺性,正从芯片竞争,转向一场关于电力、工程与时间的工业战争。

  而把复杂工程压缩到极限,恰恰是马斯克最熟悉的游戏。

  一、从 GPU 到 Revenue/MW:1GW AI 算力到底值多少钱?

  SemiAnalysis 这份报告最重要的,是重新算了一笔关于 Revenue/MW 的账。

  同样一套 GB300 集群,如果只是以传统 NeoCloud 模式出租 GPU,经济价值仍然主要由设备成本、折旧和租赁价格决定。

  但如果这些 GPU 最终承载的是最前沿模型,并通过 API、Coding Agent、Copilot 等产品直接出售推理 Token,那么每 MW 能够承载的收入可能完全不是一个量级。

  SemiAnalysis 测算,在 GB300 集群上运行前沿模型 API 推理时,OpenAI 和 Anthropic 的潜在收入可以超过 1 亿美元 /MW年,也就是超过 1000 亿美元 /GW年。

  这套测算并非简单按照 GPU 理论 FLOPS 外推。SemiAnalysis 将模型架构、显存带宽、Serving Configuration、吞吐量、TTFT、Input Token、Cache Read、Cache Write、Output Token 等变量纳入模型,同时使用来自真实 Agentic Coding 工作负载的 AgentX Trace。

  这意味着 AI 基础设施的评价体系,正在发生一次明显迁移。

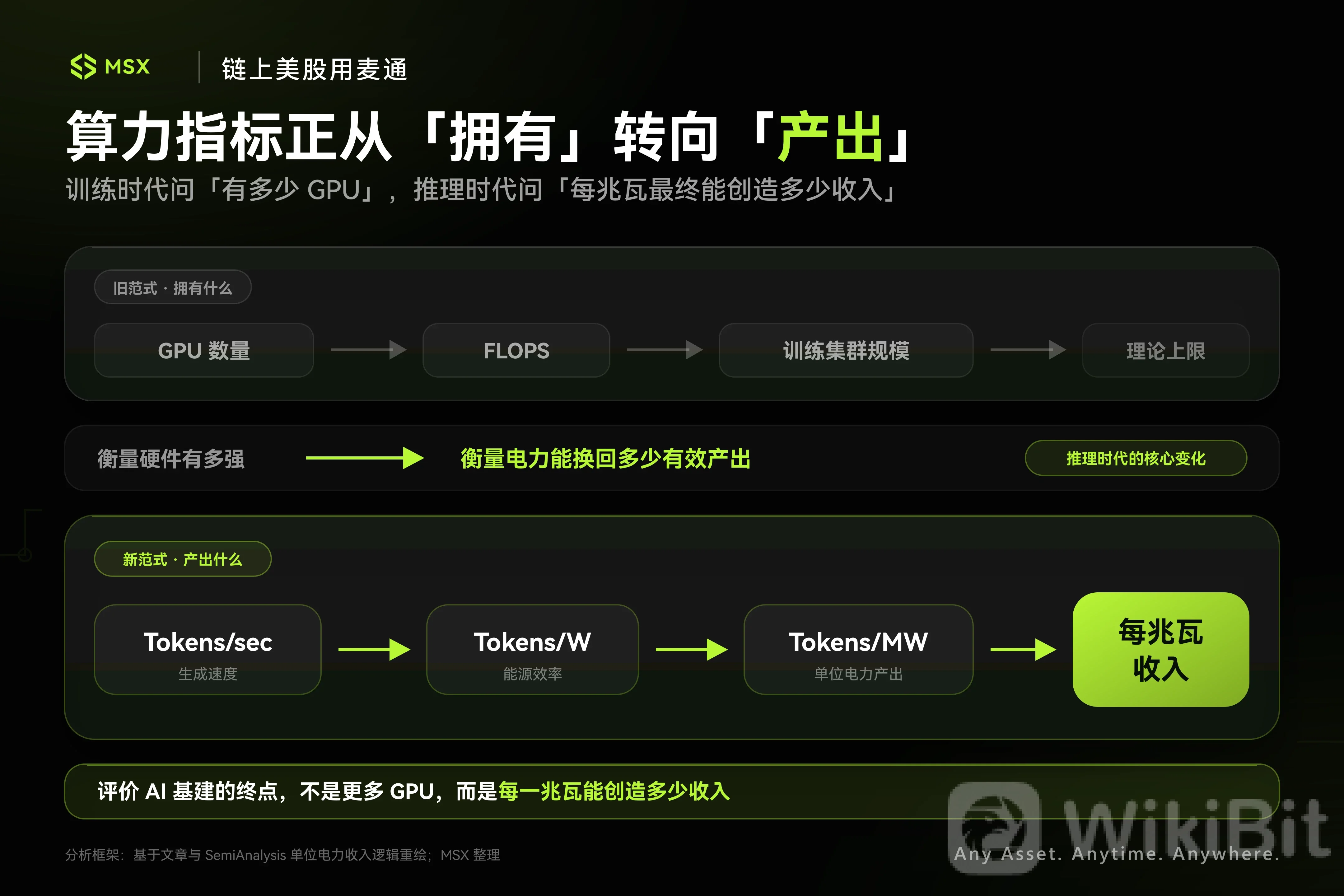

  最早,市场比的是 GPU 数量,后来比 FLOPS 和训练集群规模;进入大规模推理时代之后,更重要的指标可能逐步变成 tokens/sec、tokens/W、tokens/$、tokens/MW,最后落到 Revenue/MW。

  这也是为什么 GB300 的意义不只是「比 GB200 更快」。

  按照报告模型,在同一个 Fable 5 推理场景中,GB200 NVL72 对应约 7340 万美元 /MW年的潜在收入,而 GB300 NVL72 可以提高至约 9970 万美元,这意味着新一代硬件真正创造的价值,是在同样的电力预算里生产更多高价值 Token。

  NVIDIA 自己也正在用类似语言重新定义 AI 基础设施。

  今年 5 月发布的 DSX 平台已经把「token performance per megawatt」作为 AI Factory 的核心指标之一,试图从芯片、网络、软件一路延伸到电力、冷却和数据中心运营。

  当推理需求进一步从普通聊天扩散到 Agentic Coding、AI Worker、多 Agent 协同与持续运行任务后,这个变化会更加明显。

  训练通常存在明确的阶段和周期,而推理需求更接近「用户数量 × Agent 数量 × 单任务 Token 消耗 × 运行时间」,一旦 Agent 从「回答问题」走向「持续工作」,Token 消耗的上限也会被重新打开。

  从这个角度看,AI 算力战争下一阶段最值得观察的变量,可能已经不是训练集群还能做多大,而是这些算力最终能够产生多少可以被用户付费购买的 Token。

  二、SpaceX 卖的不是 GPU,是「时间」

  问题随之而来,如果前沿推理真的拥有如此高的 Revenue/MW,为什么 OpenAI、Microsoft、Google 不自己把所有数据中心都建出来?

  因为 GPU 可以花钱买,电力和时间却没有那么容易买到。

  大型 AI 数据中心从拿地、获得电网接入,到变电站、输电设施、设备交付和最终上线,正在成为越来越漫长的基础设施工程。

  而SpaceX/xAI 过去两年真正展现出的能力,恰恰不是造出别人没有的 GPU,而是把这些环节压缩到极致——譬如据 SemiAnalysis 统计,Colossus 1 约 300MW 算力在 122 天内完成建设;Colossus 2 的约 200MW 用时约六个月。

  更夸张的是电力。按照 SemiAnalysis 对 Southaven 项目的跟踪,现场发电设备从 2026 年 2 月的 27 台涡轮、约 495MW,在 7 月扩大到 69 台、约 1.7GW。另一个更接近 Greenfield 模式的 MiniHard 项目,从 3 月进入垂直施工后,报告预计约五个月即可达到 450–500MW。

  这也是 SpaceX 这轮扩张真正值得关注的地方。

  Colossus 早期大量使用 Retrofit,把旧工业建筑快速改造成 AI 数据中心;MiniHard 则开始验证 Greenfield 新建模式;再加上 On-site Generation,SpaceX 正试图把三条路径同时跑通。

  尤其是现场天然气发电。如果完全等待传统公用电网完成 Transmission、Interconnection 和 Utility Upgrade,数 GW 级项目很难按照 Musk 希望的速度上线。

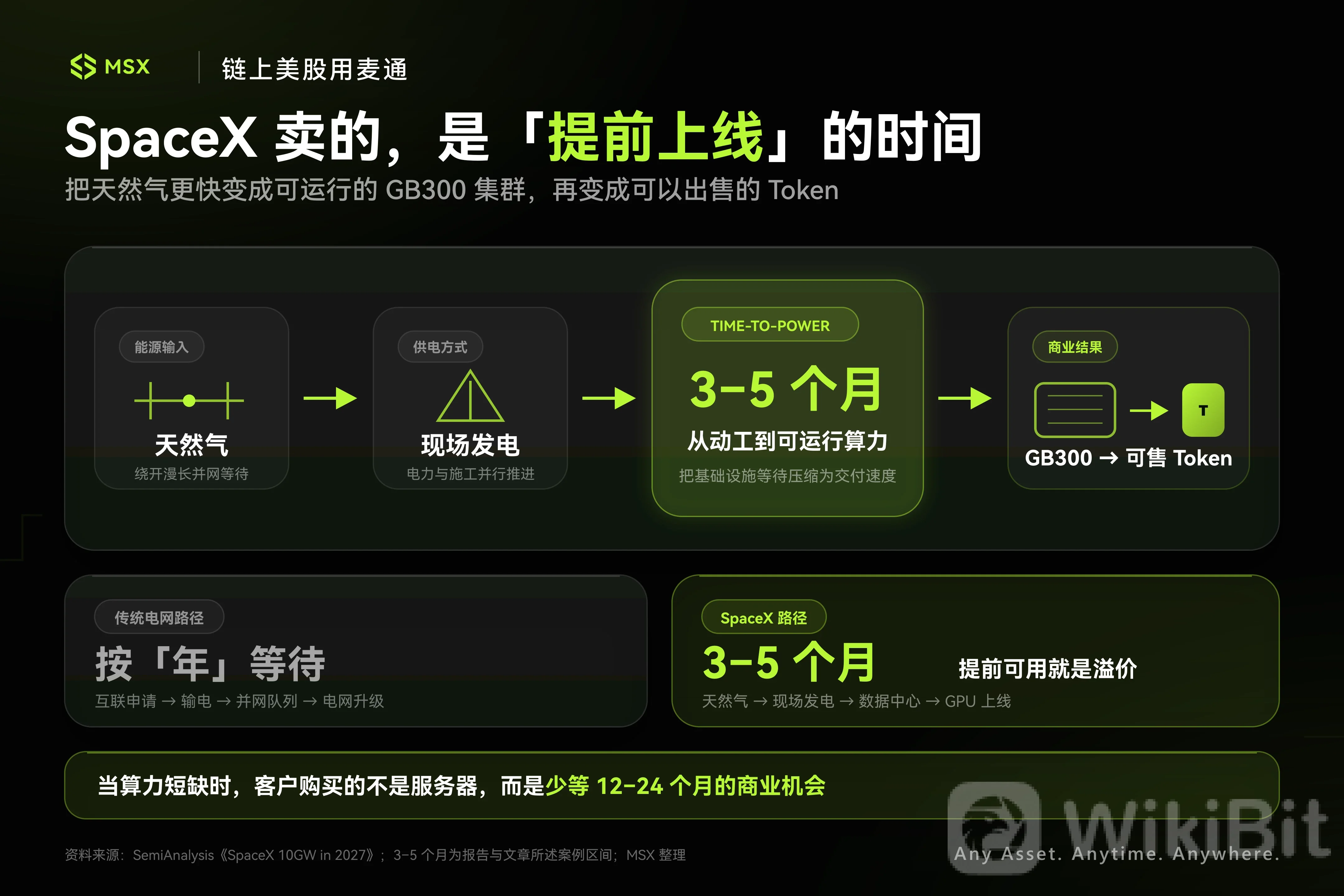

  因此 SemiAnalysis 判断,要在 2027 年实现数 GW 的新增容量,SpaceX 必须大量依靠现场天然气发电,降低对传统电网接入进度的依赖。

  这里就出现了一种新的商业模式,SpaceX 出售的并不只是 GPU,而是别人需要等一两年、它可能几个月就能提供的算力。

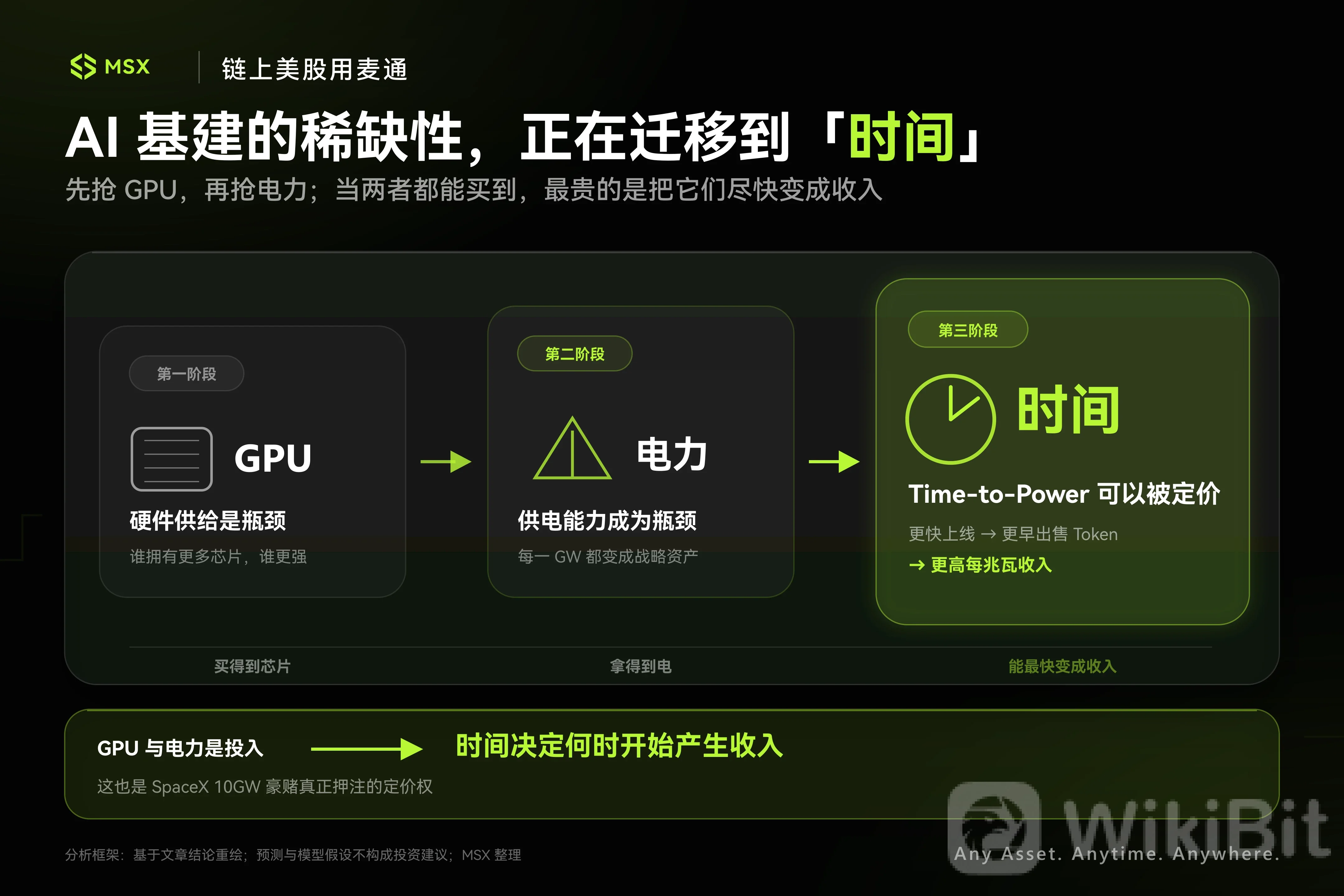

  SemiAnalysis 预计,这种「大规模 + 短期可用」的稀缺性,可以让 SpaceX 对部分算力收取每年 3000 万—5000 万美元 /MW 的价格,也凸显了 Value-Based Pricing 与传统 Cost Plus Pricing 最大的区别:客户购买的不是一台服务器应该值多少钱,而是「提前获得算力」本身能创造多少商业价值。

  于是,Time-to-Power 开始成为和 GPU 性能一样重要的竞争指标。

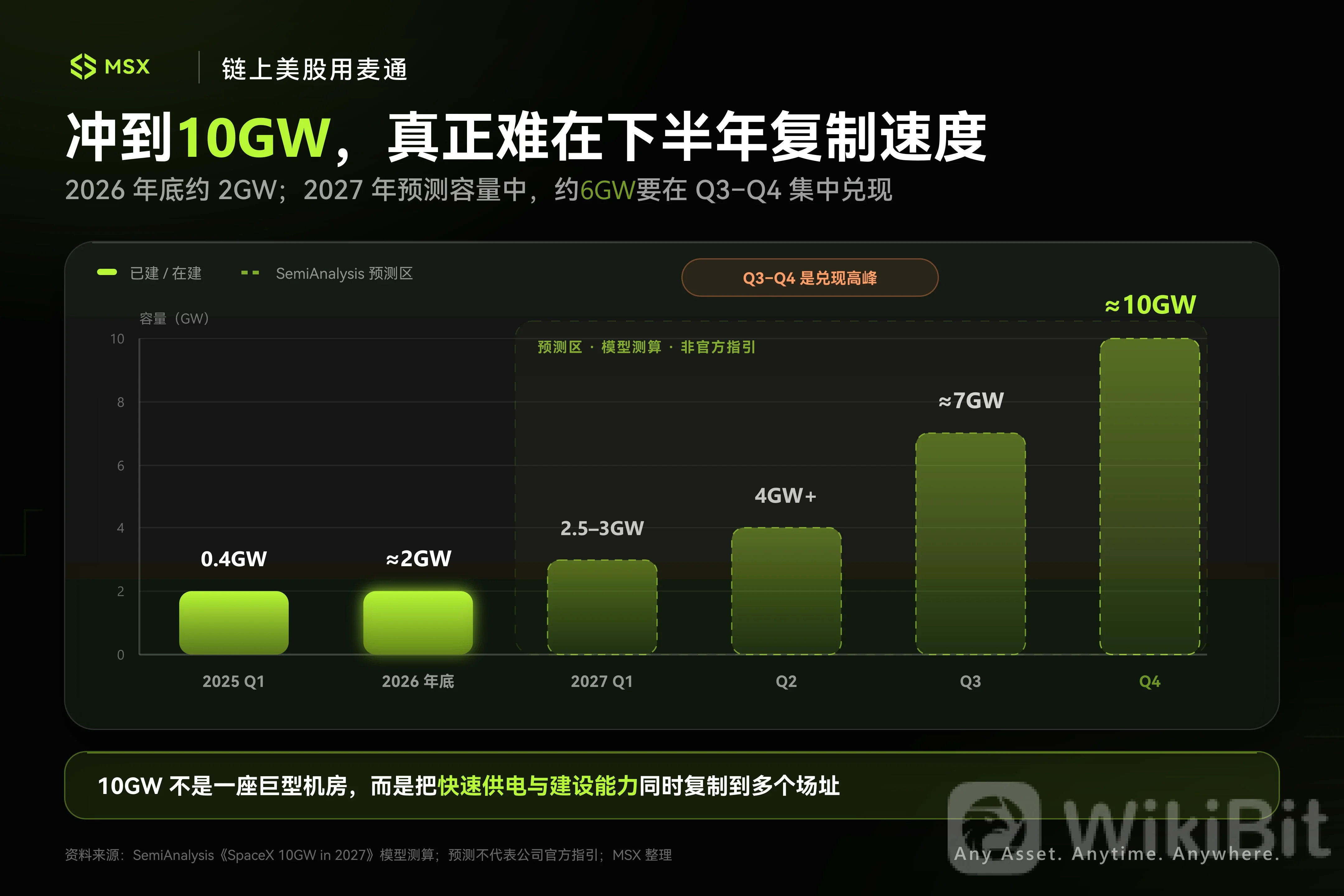

  SemiAnalysis 预计 SpaceX 到 2026 年底算力规模约为 2GW,随后在 2027 年明显提速,并在年底接近 10GW。

  总的来讲,2027 年真正值得市场观察的,其实是 SpaceX 能否把已经验证过一次的「速度」,复制成工业化能力。

  三、谁愿意为「时间」付钱:Microsoft、NVIDIA 与新的 AI 基础设施战争

  如果 SpaceX 真能快速拿出数 GW 算力,下一个问题就是,谁会买?

  SemiAnalysis 给出的答案非常明确,Microsoft,这也是整篇报告对上市公司投资最重要的映射:

  • Microsoft 与 OpenAI 在 2025 年签署的新协议中,OpenAI 额外承诺购买 2500 亿美元 Azure 服务;
  • 进入 2026 年后,双方又进一步调整合作关系,按照微软 4 月披露的新协议,Microsoft 不再向 OpenAI 支付 Revenue Share,但 OpenAI 向 Microsoft 支付的 Revenue Share 仍将按照原有比例持续至 2030 年,并设置总额上限;
  • 与此同时,Microsoft 对 OpenAI 模型和产品 IP 的许可延长至 2032 年;

  这让 Microsoft 面临一个很有意思的问题。

  它既可以把数据中心容量以基础设施方式提供给 OpenAI,也可以利用自己对 OpenAI 模型的访问权,把算力放进 Azure Foundry、Copilot、API 和 Agent 产品里。

  SemiAnalysis 估算,前一种模式对应的收入大约只有 1400 万美元 /MW年,而后一种高价值推理场景理论上可以接近 1 亿美元 /MW年。

  如果成立,两者之间接近七倍的收入密度差距,这也是 SemiAnalysis 为什么认为 Microsoft 会重新疯狂抢算力。

  按照其 Datacenter Model 对租赁、自建、NeoCloud 合同、PPA 与 ESA 等项目的追踪,Microsoft 在 2026 年迄今已经锁定超过 10GW 新容量,对应超过 3000 亿美元 Binding Commitments(不过值得注意的是,这一数字来自 SemiAnalysis 的模型估算,并非 Microsoft 官方披露)。

  更关键的问题在于,这些容量很多要到 2027 年末甚至 2028 年才能真正投入使用。

  归根结底,Microsoft 缺的不是长期规划,而是现在就能上线的大规模算力。

  因此 SemiAnalysis 进一步做了一个极为激进的情景演算,如果 Microsoft 从 SpaceX 获得 3GW 算力,并能够按照接近 1 亿美元 /MW年的效率货币化,理论上可以对应约 3000 亿美元 Exit ARR,并推动 Azure 增速进入三位数区间。

  需要强调的是,这不是 Microsoft 指引,也不是已经签署的 SpaceX 合同,而是 SemiAnalysis 用于展示新增算力收入弹性的情景模型,微软最新披露的 FY2026 Q4 数据显示,Azure 及其他云服务收入目前同比增长 43%,Azure 全年收入首次突破 1000 亿美元。

  但这套模型提出的问题依然值得市场重新思考,评价 Microsoft AI CapEx,未来可能不能只问「花了多少钱」,还要问每一 MW 上线以后,到底能创造多少收入。

  NVIDIA 则代表了另一条变化。

  SemiAnalysis 判断 NVIDIA 可能通过 Vendor Financing 帮助 SpaceX 降低巨额资本开支的前期现金压力。目前没有公开信息证明 NVIDIA 已经针对 SpaceX 落地这类融资,因此更适合把它理解为报告的一项推演。

  但报告发布后的 8 月 10 日,NVIDIA 随即宣布与 Apollo、BlackRock、Blackstone、Brookfield、Goldman Sachs 和 KKR 建立 AI Compute Infrastructure Financing Platforms,计划长期撬动超过 5000 亿美元第三方资本,并为 NVIDIA 客户建立专项融资池。

  这至少证明了一个更大的方向,那就是NVIDIA 正在把自己的能力从 GPU、CUDA、Networking 和 Rack-scale System,继续向 AI Factory 设计、建设乃至资本层延伸。

  对于动辄需要数百亿美元资本开支的 AI 数据中心来说,未来决定客户采用哪套技术路线的,可能不只是「哪颗 GPU 更快」,谁能同时提供芯片、网络、系统、软件、建设方案,以及更便宜、更充足的资本,谁就更容易锁住下一轮 AI 基础设施建设。

  于是,AI 算力战争正在越来越像一场工业战争。

  竞争从 GPU 一路向外扩散,芯片之外是网络和存储,网络之外是冷却和电力,电力之外是天然气、涡轮、土地和资本,最终所有东西指向同一个指标——谁能用最低的时间成本,把一 MW 电力变成能够持续产生收入的 Token。

  写在最后

  SemiAnalysis 对 SpaceX 的预测无疑非常激进。

  10GW、3000 亿美元级 ARR、Microsoft 3GW 承购、超过 1 亿美元 /MW年的推理收入,都建立在一系列高增长假设之上。

  其中任何一环,譬如 Agent 需求、API 定价、GPU 利用率、建设速度、电力供应,甚至融资条件,只要低于预期,最终结果都可能与模型产生巨大偏差。

  因此,这份报告真正值得关注的,并不是 SpaceX 到 2027 年底究竟会达到 8GW、10GW,还是一个其它数字,恰恰在于它揭示了一场已经开始发生的 AI 基础设施竞争范式迁移:

  过去市场争夺的是 GPU,然后是电力,而当所有巨头都愿意建电站、签 PPA、购买天然气和涡轮机之后,最终最难购买的一种资源,将变成「时间」。

  提前一年拿到 1GW 电力,和一年以后再拿到同样的 1GW,在传统数据中心时代可能只是建设进度的差别,但在一个 1GW 前沿推理算力理论上可能对应千亿美元级年收入的世界里,它意味着完全不同的经济价值。

  这也让马斯克过去反复展示的工程化能力,拥有了新的意义。

  如果这一逻辑成立,那么 SpaceX 的「10GW 豪赌」真正赌的,从来不是 10GW 本身,其实是把工程速度变成商业定价权。

  而在这场关于时间的战争里,马斯克可能恰好拥有最难复制的优势。
